简体中文
当前所在位置: 首页 / 新闻中心 / 行业新闻 / 8.02GW!广州发展披露11个新能源项目最新进展

8.02GW!广州发展披露11个新能源项目最新进展

作者: 本站编辑     发布时间: 2024-07-19      来源: 本站

7月17日,广州发展集团股份有限公司(简称“广州发展”)发布关于新能源项目框架协议进展情况的公告。

公告显示,2020年以来,广州发展及属下全资子公司广州发展新能源股份有限公司(简称“新能源公司”)与多地人民政府签署了11个新能源项目框架协议,项目规模总计8.02GW,总投资金额400.5亿元。从披露的最新进度来看,部分项目已经并网,部分项目正在推进中,也有项目终止,详见下表:

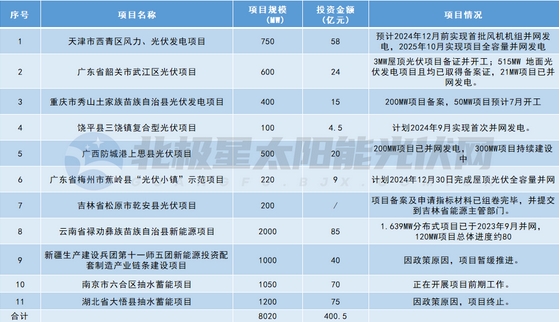

微信截图_20240719101334

框架协议进展情况如下:

1、天津市西青区风力、光伏发电项目

项目已获得核准,已完成可研报告专家评审和EPC总承包合同签订,预计2024年12月前实现首批风机机组并网发电,2025年10月实现项目全容量并网发电。

2、广东省韶关市武江区光伏项目

已投运武江区政府及科创园充电桩项目,试点推进条件成熟的屋顶分布式光伏项目,已取得3MW屋顶光伏项目备案证,并开工建设。已在武江区龙归镇、西河镇及江湾镇规划总容量 515MW 地面光伏发电项目且均已取得备案证,龙归镇及西河镇部分项目已完善各项开工手续,正在开展建设工作, 其中西河镇田心15MW项目及龙归镇马渡6MW项目已分别于2024年3月18日、4月29日并网发电。

3、重庆市秀山土家族苗族自治县光伏发电项目

已注册项目公司,取得重庆市能源局下发的200MW指标,完成龙凤坝一期50MW、二期150MW项目备案。龙凤坝一期50MW项目预计2024年7月开工。

4、饶平县三饶镇复合型光伏项目

已完成施工招标,同步推进租地与升压站综合楼报批建设,计划2024年9月实现首次并网发电。

5、广西防城港上思县光伏项目

上思那琴200MW光储一体化项目已于2023年12月完成并网发电。上思华兰 300MW农业光伏储能一体化项目持续推进建设工作,已完成组件安装约 100MW;外线施工预计2024年7月下旬完成,并计划于7月底打通外线,升压站通电。

6、广东省梅州市蕉岭县“光伏小镇”示范项目

目前已并网7.5MW,计划2024年12月30日完成屋顶光伏全容量并网。

7、吉林省松原市乾安县光伏项目

项目备案及申请指标材料已组卷完毕,并提交到吉林省能源主管部门。

8、云南省禄劝彝族苗族自治县新能源项目

工业园区1.639MW分布式项目已于2023年9月并网。云南禄劝120MW项目总体进度约80%,2024年5月首次并网,预计2024年9月全容量并网。

9、新疆生产建设兵团第十一师五团新能源投资配套制造产业链条建设项目

因政策原因,项目暂缓推进。

10、南京市六合区抽水蓄能项目

正在开展项目前期工作。

11、湖北省大悟县抽水蓄能项目

因政策原因,项目终止。
